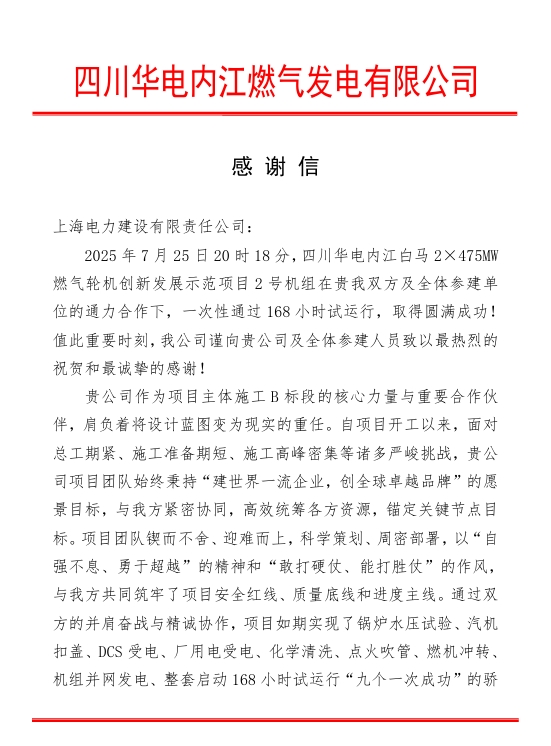

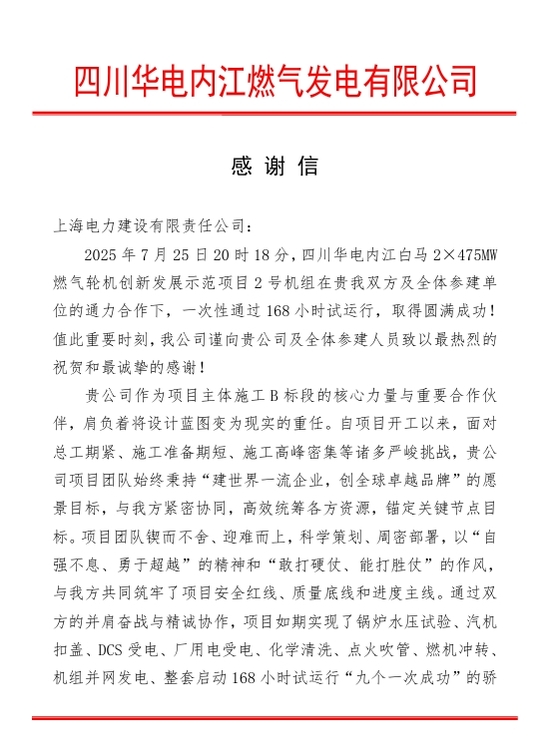

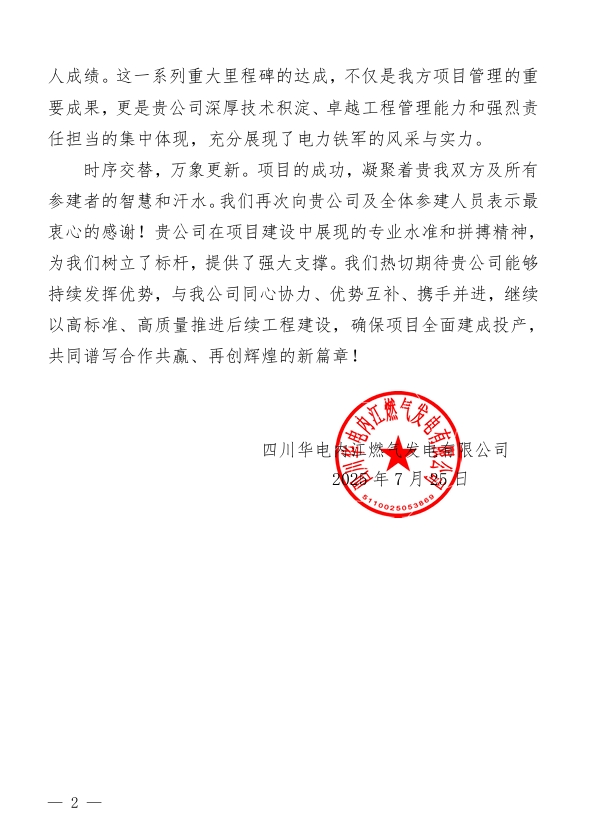

7月25日20时18分,由公司承建的国家第一批燃机创新发展示范项目、四川省重点项目和内江首个燃气发电项目——四川华电内江白马2×475兆瓦燃气轮机创新发展示范项目2号机组顺利完成168小时试运行,正式投产发电,为四川省迎峰度夏及成都世运会电力保供注入强劲动能。试运期间,机组各系统设备运行平稳,各项参数指标均精准达到设计标准。 四川华电内江白马2×475兆瓦燃气轮机创新发展示范项目位于内江市市中区白马镇,利用原白马电厂关停厂址新建。项目总投资21.4亿元,建设2台“一拖一”单轴布置F级燃气-蒸汽联合循环发电调峰机组,其中1号机组为国家首台 M701F4 燃机示范工程,2号机为推广应用机组。公司所属二公司负责项目1、2号两台机组各系统及部分公用系统建筑安装工程。 自工程启动以来,项目团队坚持 “高起点规划、高标准建设、高水平投产” 的工作原则,秉承 “创新驱动、精细管理、卓越履约” 的管理理念,精心组织、周密部署、团结协作,通过优化施工方案、合理调配资源、强化现场协调等措施,先后克服施工周期紧、物资运输不畅、关键设备到货延迟、施工场地狭窄导致交叉作业密集,连续降雨和高温天气等不利因素,扎实做好现场各项安全、质量、进度管理工作,高质量实现了锅炉水压试验、化学制水、汽机扣盖、DCS 受电、厂用电受电、化学清洗、点火吹管、燃机冲转、机组并网发电、整套启动168 小时试运行等10个关键节点“一次成功”。 2号机组于今年7月8日进入整套启动阶段,7月9日首次并网一次成功,7月18日进入168小时满负荷试运行。为确保整套启动调试工作按时推进,项目成立专门的调试指挥小组和消缺组,合理排班,组织管理人员和技术骨干24 小时值班待命,及时解决试运过程中出现的问题,确保试运工作按计划有序进行,得到了业主、监理及调试等参建单位的一致认可。历经7天紧张试运,2号机组于7月25日20时18分圆满通过168小时满负荷试运行,正式转为商业运行。 目前该项目1号机组正加快建设步伐,预计年底投产发电。该机组肩负着突破“卡脖子”技术、实现关键设备国产化的重要使命,将自主研发制造M701F4型重型燃机高温透平第3级静叶和第4级动静叶片,实现自主掌握高温部件功能涂层喷涂技术、压气机和高温透平轮盘国产化制造、转子装配件完全国产自主化,将大幅提升我国重型燃机关键零部件制造水平和自主创新能力。 近日,公司收到业主发来的感谢信,业主充分肯定了公司在项目建设中展现的专业水准和拼搏精神。公司将继续发挥优势,带领项目团队再接再厉,乘势而上,全力推进1号机组各项工作圆满完成,奋力实现年内双投目标。 据悉,项目全面建成后,年发电量将达23.75亿千瓦时,可节省标准煤约20万吨,减少碳排放约88万吨,满足近100万家庭日常用电需求,可实现内江地区部分页岩气资源就地转化和清洁高效利用,将进一步优化四川电网电源结构,提升成渝双城经济圈建设能源安全保障能力。 |
|||||
|
|
| 【打印】 【关闭】 |
