国能北仑电厂一期节能减排改造项目9号机组大件吊装圆满完成

发布日期:2025-06-18 信息来源:监理公司 作者:曾宇 字号:[ ]

6月5日至6月16日,监理公司负责监理的国能北仑电厂一期节能减排改造项目(2×1000兆瓦)9号机组的超高压、高压、中压缸、发电机定子吊装工作取得了圆满成功。

国能北仑电厂一期节能减排改造项目位于浙江省宁波市北仑区,为浙江省“十四五”清洁火电重点建设项目,项目新建两台1000兆瓦高效超超临界二次中间再热燃煤发电机组,同步建设烟气除尘、脱硫、全负荷脱硝等设施。项目建成后,对满足浙江省电力负荷需求、保障电力供应安全及地方经济高质量发展能源需求具有重要意义。

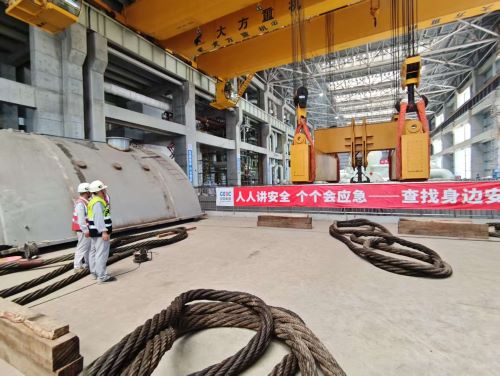

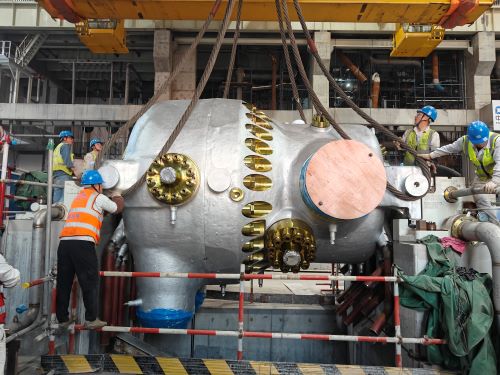

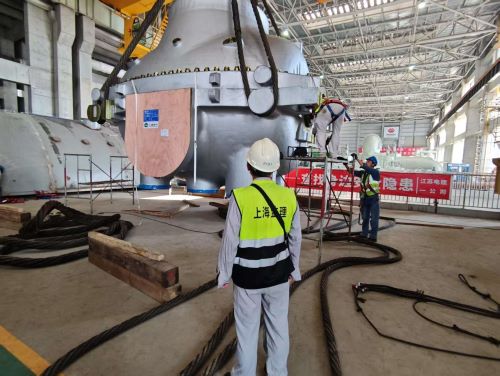

本次吊装的汽轮机超高压缸、高压缸、中压缸、发电机定子的重量分别为135吨、170吨、275吨、410吨,超高压缸与高压缸的吊装通过汽机房内两台135吨行车的并车联锁系统以及11米长的吊钩梁,以两点抬吊的方式,完成了卸车和就位。中压缸、发电机定子,则需动用更强大的力量——两台135吨行车、两台150吨附加起吊小车,以及三根起吊梁组合成的500吨专用吊具,以四点抬吊的方式,稳健地完成了吊装工作。

汽轮机超高压缸、高压缸、中压缸、发电机定子吊装是发电机的核心工作部件,其吊装工作的是一项精密而复杂的操作复杂性和重要性不言而喻。为了保证吊装顺利完成,吊装前监理部与参建各单位技术人员密切配合,编制专项施工方案,优化细化吊装流程,对吊装过程的每一个环节进行反复论证,对行车吊装系统安全、技术措施进行联合检查,深入排查风险隐患,对全体作业人员进行详细的安全技术交底,强调吊装工序及安全注意事项。吊装开始时,吊装操作员通过提升、转向、平移、就位、松钩等精准操作,将汽轮机超高压缸、高压缸、中压缸、发电机定子顺利吊至汽机房的17米运转层,沿着18-15轴线整齐排列,南北中心线与A2轴线完美重合。6月16日下午16:38分,9号发电机定子就位完成。这一刻,标志着北仑电厂新建2台1000兆瓦机组最后一件大件吊装正式结束,9号汽轮机本体安装工作全面展开。

整个吊装过程分工明确、配合默契。项目监理部汽机、安全专业组人员,从组织讨论、确定吊装方案开始,协调8号机组行车交付、行车拼车、扁担焊缝检测、吊索具检查验收,到最终试吊及吊装结束,全程验收、旁站监督,严格履行监理职责,受到建设单位领导的称赞。
