西部管道精河光伏项目高质量通过并网前“终极大考”冲刺全容量并网目标 |
|||||
|
|||||

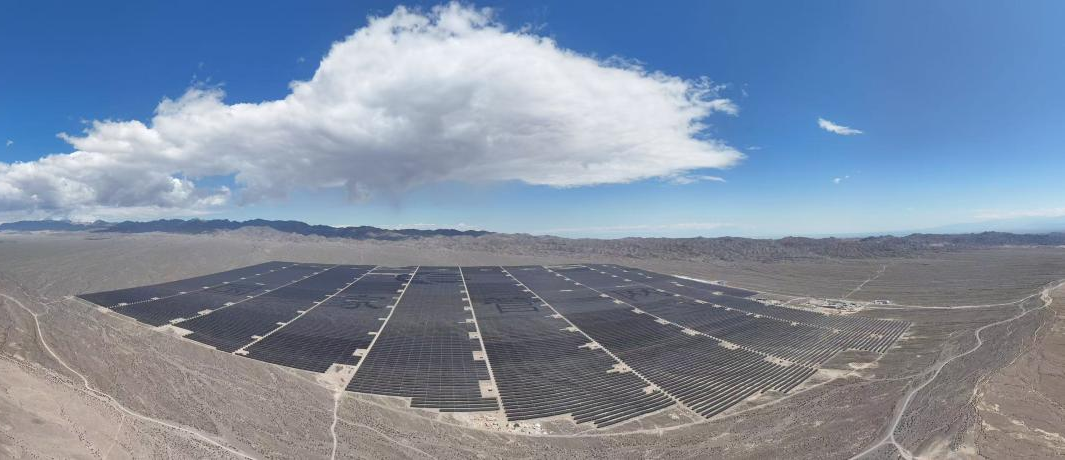

5月20至21日,由送变电公司承建的西部管道公司精河县34万千瓦光伏项目迎来里程碑节点—光伏发电单元启动前质监。可再生能源发电工程质量监督站专家组经过严格评审,认定本项目具备并网条件,标志着这项新疆“十四五”重点清洁能源工程进入投产冲刺阶段。 本项目占地约10441亩,新建交流装机容量34万千瓦。项目建成后年发电量可达5.2亿千瓦时,相当于节约标煤16万吨,预计年减排二氧化碳45万吨。作为“西电东送”重要电源点,将有效提升北疆电网调峰能力,助力构建新型电力系统。目前,上海电建的建设者正日夜奋战在天山脚下,用“光伏长城”勾勒绿色丝路新图景。 当前,项目主体工程已全面完工:桩基102634根、支架14492组、组件753584块、箱变107台、逆变器1064台、电缆3500公里。 自2025年3月8日复工以来,项目部仅用两个半月完成所有安装实体工程量,提前20天完成目标节点。项目团队立下“军令状”,自5月28日起启动“消缺攻坚战”:组建由技术骨干牵头的消缺专组,制定“一区一策”整改方案,开展地毯式排查,为6月30日前实现全容量并网打下坚实基础。 |
|||||
|
