高国产化率机组!国内首台,正式投运

发布日期:2025-07-02 信息来源:调试所 作者:邱晓东  字号:[ ]

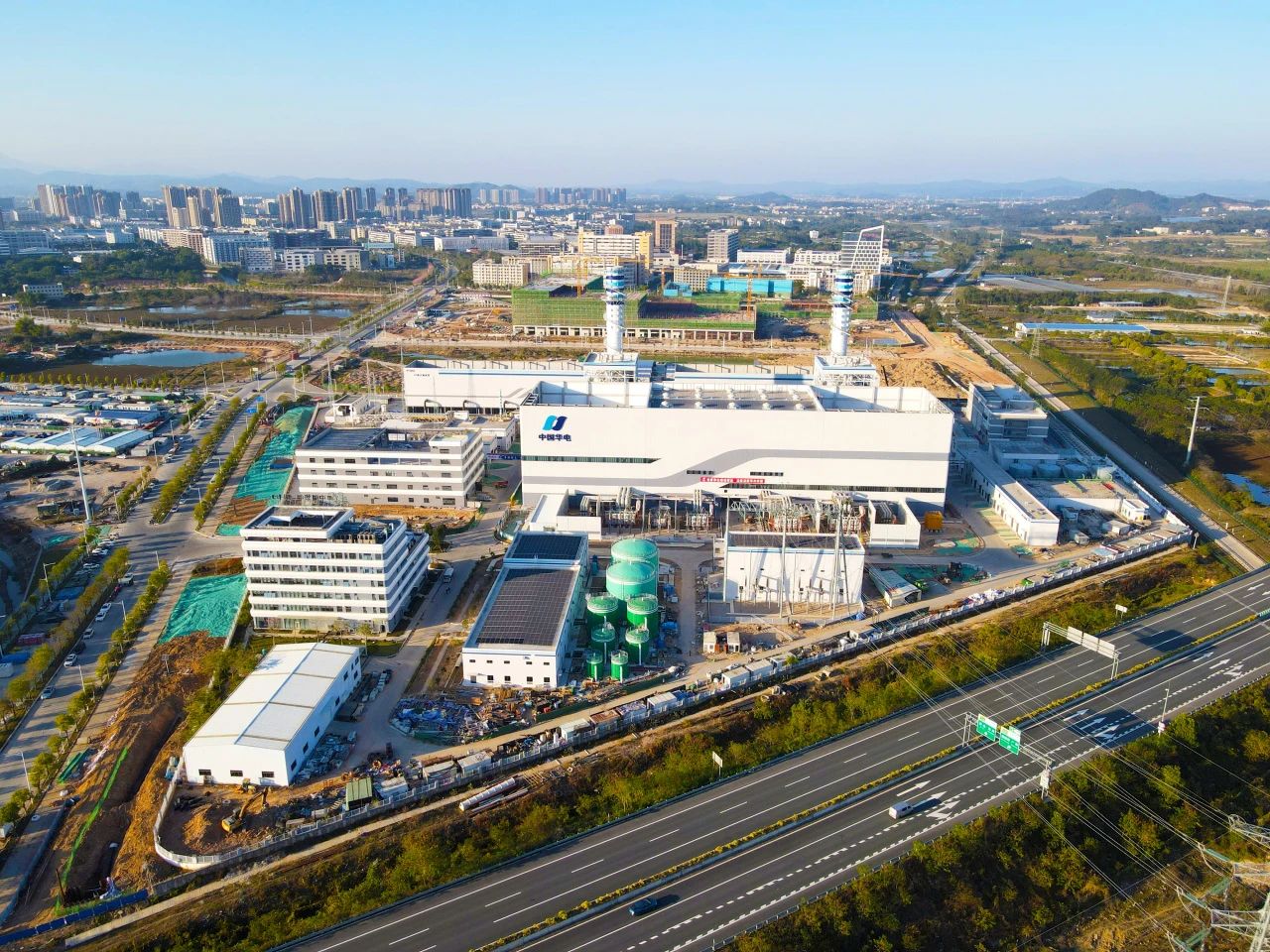

近日,由公司调试所参建的广东华电惠州东江燃机热电项目实现整体全面投产发电,为粤港澳大湾区绿色低碳发展再添新动能。

广东华电惠州东江燃机热电项目是广东省“十四五”重点建设项目,建设总容量2×535兆瓦燃气-蒸汽联合循环热电冷联产机组,设计年发电量32.66亿千瓦时,可满足100多万户居民每年的用电需求。项目首次采用国内自主制造的M701F5型9F级重型燃气轮机,国产化率高达85%,能够实现一次能源的全方位梯级利用,能源综合利用效率达75.88%。公司所属调试所主要负责1号机组电气、热控、化学3个专业的调试工作以及配套燃气、蒸汽两台机组的电气特殊试验工作。

1号机组调试期间,正值广东汛期,强降雨、强对流天气频繁,叠加台风“蝴蝶”来袭,防台防汛形势复杂严峻。调试团队积极联动各参建单位开展雨季防护及汛期用电等专项检查,高效解决各类难点、堵点问题,分系统、程序化消除各类隐患。同时,锚定节点目标,通过优化整套启动试验顺序,将燃烧调整与涉网试验穿插进行,利用晚间完成各种涉网试验等各类举措,将整套启动时间压缩至最短,为项目按期推进打下坚实基础。

6月16日,1号机组顺利通过168小时满负荷试运行。试运行期间,机组运行稳定,参数良好,负荷满足电网调度要求,自动投入率、保护投入率、环保设备投运率均达100%,汽水品质合格、发电机漏氢、机组振动等主要参数指标均达到或优于设计值。6月30日,2号机组顺利通过168小时满负荷试运行,标志着项目全面投产发电。

项目经设计优化后显著提升经济性,能够实现一次能源的全方位梯级利用,能源综合利用效率达75.88%,全年可节约天然气1亿立方米,折合标煤约14万吨,可为当地多个重点产业园区提供工业蒸汽及冷水,以稳定清洁可靠的能源保障服务粤港澳大湾区高质量发展。
